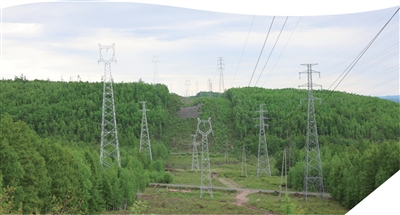

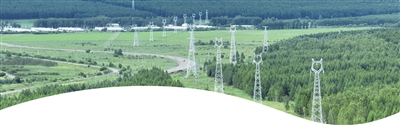

七月的大兴安岭,满目林木染开连绵青绿,林间低洼地带积存经年冻融泥水,大片沼泽软泥随处可见;枝叶间草爬子无声蛰伏,稍不留意便会粘上衣襟。蜿蜒的林间便道坑洼起伏,履带运输车碾过泥泞,卷起半人高浑浊泥浆,数十名电网工人猫着腰蹲在铁塔钢架旁,扳手碰撞螺栓的脆响穿透山林,根河南北线110千伏输变电工程的一排排崭新银塔顺着起伏山脊,直直扎进密林深处。
该工程是国网蒙东电力重点防冰抗灾工程,总投资5.63亿元,新建四座变电站,其中南线171.5公里、北线94.01公里。自2025年年末全面开工以来,300多名电网建设者扎进大兴安岭,硬生生闯过一道又一道大自然设下的关隘,以极致坚守打通电力保供“补强线”“兜底线”,全力保障6万林区群众用上稳当、充足的放心电。
■■补网架短板
纾解林区用电后顾之忧
长期以来,大兴安岭伊图里河、图里河、库都尔、乌尔旗汉等沿线乡镇,依托单电源线路供电,区域电网网架结构单一、抗风险能力薄弱。日常供电基本平稳,但每逢冬季雨雪冰冻、线路覆冰,电网负荷承压加剧,极易出现供电波动、电压不稳、短时停电等问题。
“雨雪天最怕线路覆冰,供电断断续续,晚上用电高峰电压不稳,我家的蓝莓冷藏设备经常运转不起来,鲜果保鲜成了大难题。”当地蓝莓种植户的困扰,是林区群众用电痛点的真实缩影。受供电可靠性不足制约,林区民宿不敢扩大经营规模,林下浆果加工、特色农副产品生产企业无法实现满负荷运转,优质的林下资源、优良的生态资源难以转化为发展优势,群众常年心存用电顾虑。
立足民生保障与地方发展需求,国网蒙东电力启动根河南北线防冰抗灾输变电工程,精准补齐高寒林区电网防灾保供短板。工程打造适配极寒气候的电力设施,有三座新建110千伏变电站采用双层装配式楼宇模式,工厂预制、现场拼装,高效高质完成建设。每站配置两台10兆伏安主变,搭配户内GIS设备,全方位隔绝风雪霜冻侵袭;创新采用桩网复合地基,深深扎根永久冻土层,加厚保温墙体彻底解决高寒地区墙体冻裂、屋面渗水等长期难题。
工程全线投运后,区域将形成科学完善的环网供电格局,彻底改变以往单电源供电的薄弱局面。电力调度将更加灵活均衡,有效抵御冰冻、暴雪等极端天气影响,从根本上解决极端天气供电不稳、高峰时段电力不足的问题,为林区民生安居、产业增效、生态保护提供坚实电力支撑。

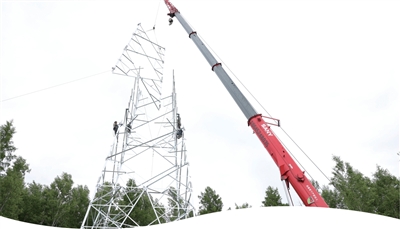

在工程北线福林—金河110千伏Ⅱ回线路69号作业面,一线施工人员老李道出建设日常:“我们每天六点就背着干粮、带着水壶进山,不少作业坡面接近60度,半山腰连落脚的平整地方都没有,汗水浸透工装,干了湿、湿了干是常态。”攻坚克难的同时,项目始终坚守生态优先、绿色施工底线,践行护林筑电双向并行理念。所有施工废料、包装杂物全部打包清运出山,塔基施工完成后及时平整坡面、补植本地原生灌木;最大限度利用旧原有老旧线路通道,不新增林地占用,累计节约征用山林湿地126亩,以最小生态代价完成电网升级建设,守护大兴安岭原始林海生态风貌。
■■破山林天险
精工攻坚筑牢抗冰保供根基
大兴安岭高寒林区地形复杂、气候特殊,无成熟施工经验可借鉴,沼泽遍布、交通闭塞、蚊虫侵扰、极寒低温,四重山林难关层层叠加,给工程建设带来极大挑战。项目七成施工区域为常年积水沼泽软地,施工车辆极易深陷淤泥,需机械拖拽方能脱困;超八成作业点位远离硬化道路,塔材、砂石等施工物料全靠短途倒运,施工成本远超平原地区;春夏季节林间毒虫肆虐,野外作业安全防护压力巨大。面对重重考验,项目团队就地摸索、精准施策,以技术创新、科学施工破解各类建设难题。
沼泽杆塔沉降是工程首要攻克的技术难题。为杜绝软土地基、冻土层波动导致的杆塔倾斜、下陷问题,技术负责人吕元勋、张欣连续半个月反复勘测、试验比对,最终与团队人员确定“15米加长电杆+4米深基础”的最优施工方案,深挖穿透冻软土层,将杆塔根基牢牢固定在坚硬地层,从根源上消除沉降安全隐患。
极寒天气下的混凝土浇筑是另一大施工难点。林区深冬气温骤降至零下三十多摄氏度,低温极易影响混凝土成型质量、降低结构强度。为此,施工团队量身定制极寒施工方案,为水泥罐车加装循环加热装置,罐体全覆盖保温棉,作业基坑搭建封闭暖棚,全程采用无明火暖风设备恒温养护,既严格保障工程施工质量,又彻底规避林区野外动火安全风险。同时,四座变电站摒弃传统现浇工艺,采用一体化预制墙板现场拼接,将原本30天的土建工期压缩近一半,全套抗冻防渗构造,全方位适配北疆全年低温、冻融交替的特殊气候。
物料转运是贯穿施工全程的重难点问题。林区开春冻土消融后,林间土路完全泥泞化,重载车辆无法通行。项目部精准把握林区气候规律,实行分时段、分阶段科学转运:寒冬冻土坚硬期,集中车队批量运输铁塔、钢筋等重型物料至各作业点位;融雪泥泞期,调配履带山地运输车穿梭林间,搭配挖掘机、铲车分段中转砂石辅料;车辆无法抵达的密林腹地,组建人力突击队肩扛手抬转运小件构件,不畏耗时费力,全力保障施工进度稳步推进。
项目全程严守安全、健康双底线,筑牢施工安全防线。工程沿线紧邻在用电力线路,施工风险极高,项目实行业主、运维、施工、监理四方同步驻场值守机制,所有大型机械统一编号、提前报备、专人监护。依托无人机高空巡检、水印相机全程溯源,全方位排查杆塔焊接、导线铺设等关键工序隐患,所有施工影像、工序资料分类存档、可查可溯。作业区域全覆盖太阳能声光警示牌,配齐风力灭火机、干粉灭火器等防火设备,常态化筑牢林区防火屏障。针对林间蜱虫侵扰风险,全体施工人员统一接种森林脑炎疫苗,配发全套防虫工装,每日收工后全员排查防护,驻地常备应急处置药品,全方位守护一线建设者身体健康。
施工组织上,项目采用“先两侧、后中间”的科学分段施工模式,兼顾工程建设进度与群众日常稳定用电。2025年11月至2026年7月,优先推进东西两侧主干线路及三座变电站主体工程,提前建成24.25公里库都尔至原林10千伏双回兜底线路,保障民生基本用电稳定;2026年7月至12月集中攻坚中部联络段,依托先期投运的过渡支线平稳转移片区用电负荷,抢抓施工窗口期高效推进基础浇筑、铁塔组立、导线架设等核心工序,计划2026年底全线竣工交付。质量管控贯穿施工全流程,主材进场必检、基础工序逐点核验,工地张贴工艺二维码,实现标准化施工、精准化管控,隐患台账闭环整改,全力打造优质精品抗冰保供工程。
■■以初心赴山海
坚守林海守护万家光明
深山架线,温暖民心。300余名建设者从各地奔赴根河工地,扎根深山、坚守岗位,一驻就是大半年,无人畏难退缩、无人申请调离,以平凡坚守扛起北疆电力保供重任。项目临时党支部充分发挥党建引领作用,让党旗飘扬在施工一线,党员率先垂范、冲锋在前。
业主项目经理赵坤常年深耕一线,每日驱车百余公里巡查各个标段,白天紧盯施工现场、严控施工细节,深夜统筹协调解决堵点难点,雨季山路不通便徒步进山、逐点排查。党员梁玉主动扛起山间物料统筹重任,每日破晓进山、暮色返程,始终冲锋在前,带头攻坚。同时,项目部常态化深入沿线乡镇、林场,主动公示工程建设进度,上门倾听群众用电诉求,开展电力安全宣讲,联动林场职工、当地群众凝聚共建合力,让电网工程真正贴合民心、服务民生。
暮色浸染山岭,施工照明灯次第亮起,铁塔绵延延伸,勾勒出北疆电网升级的奋进轮廓。待2026年末工程全线投运,这套全新的防冰抗灾电网体系,将补齐大兴安岭林区供电短板,构建起“主干稳固、环网互通、极端可控”的供电格局。
从此,严寒暴雪、线路覆冰不再是供电难题,林区群众取暖起居、校园教学、民宿经营、林下产业生产将全程享受稳定可靠的电力保障。一基基铁塔、一条条银线,跨越山河林海、穿越严寒冻土,既是筑牢北疆电网安全的“防护屏障”,也是承载林区民生幸福、产业振兴、生态发展的光明纽带。
