春检的“节拍”

■王建慧 《中国能源报》(2026年04月06日 第 19 版)

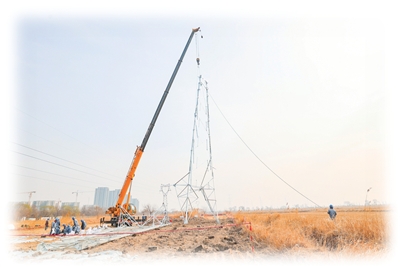

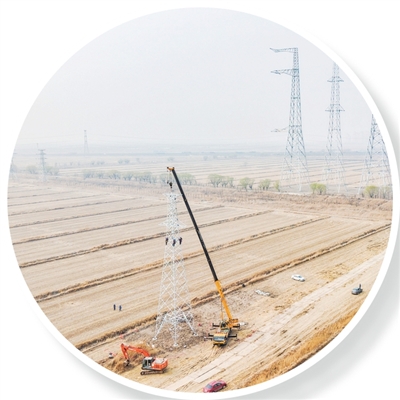

  国网天津城南公司工作人员开展110千伏角万天嘉湖支线组塔工作。

  李钊/摄

  温暖的春风拂过田野,也穿过了津城的大街小巷。

  3月30日,津南区小站稻种植区,万亩良田正等待灌溉。田埂边,几基崭新的铁塔矗立起来,吊臂起落间,一条110千伏线路正在“长高”。与此同时,数十公里外的中心城区,35千伏大直沽变电站内,3台旧变压器刚刚完成拆除,静待新设备进场。

  田野间和闹市里,电力春检踩着有序的“节拍”,铺展开来。

  110千伏角万天嘉湖支线,已经“长跑”了19年。这条线路穿越小站稻种植区,随着田间道路逐年垫高,导线对地距离不断缩小。“就像一个人长高了,衣服就短了。”现场负责人、国网天津城南公司输电线路检修工刘毅打了个比方。

  改造方案是“抬高”线路:新建7基铁塔,最高一座41.6米,拆除8基旧水泥双杆。改造后,导线最高被抬升30多米,安全距离显著提升。

  但留给施工的时间窗口很紧。4月,稻田就要开始灌溉,一旦水漫田垄,大型机械进不去,工期就得延后大半年。“必须赶在灌溉前完工。”刘毅说。

  现场最考验“有序”的,是两台吊车的配合,一辆80吨大吊车负责重件,一辆小吊车灵活补位。更棘手的是,作业区域土质松软,吊车进场、吊装都需要铺设钢板,点位多,钢板耗材多。

  刘毅和同事们想了个办法:3号、4号塔两组人员就近同时施工,减少机械和钢板的周转时间。“这样既省了材料,效率也上来了。”他说。

  阳春三月,刘毅的脸已被晒得黝黑。安全帽的两条带子在他脸颊上留下两道白印,像两道“勋章”。“这是春天的印记。”他笑着说。

  从津南驱车向市区,35千伏大直沽变电站藏在居民区里。“先有大直沽,后有天津卫。”这座1998年投运的35千伏变电站,23条10千伏出线供给着中心城区的千家万户。

  改造一座老站,最难的不是拆旧换新,而是如此大的负荷,怎样在改造期间不停电?

  国网天津城东公司变电运检室副主任郝春晓揭开谜底:2/3的负荷通过周边其它线路转带,剩下了8条线路实在没办法,就在变电站西侧建了一座“临时变电站”——35千伏开关箱加小型临时变压器加10千伏开关箱,几个黄色金属箱子拼在一起,像搭积木一样,稳稳承担起过渡期间的供电任务。

  “这是大直沽的电力‘移动城堡’。”郝春晓说。

  旧变压器拆除同样考验“有序”。现场到岗到位人员刘志洋描述拆除过程:先用千斤顶把变压器抬高,底部塞入“电动坦克”,相当于汽车的发动机,再配上四个万向轮。变压器从室内平台缓缓挪到室外,吊车再把它吊落地面,放油、解体。

  “每一步都像外科手术,精准有序。”刘志洋说。

  变电站设备焕新后亮点不少:35千伏开关柜从空气绝缘柜换成充气柜,不仅体型小,绝缘性能还更高,还配了电动操作机构。“以前拉那个六七百公斤的手车,要两个人一起使劲,机构老了还卡涩。”郝春晓说,“现在拧个把手就行,操作时间节省30%。”变压器负载损耗从90.26千瓦降至72.31千瓦,供电设备像家用电器一样也分能耗等级,也需要耗电,新变压器更省电、更节能,也更智能。

  稻苗灌溉井然有序,万家灯火安稳如常,电网春检悄然融入这份烟火与农忙,春检工作人员把每项任务都踩准“节拍”,让每个环节都严丝合缝。

  像这样的春检场景,正在天津电网全面铺开。2026年春检,国网天津电力计划安排1519项检修任务,将完成28座变电站能力提升、535条防汛重点泵站电源线隐患排查治理,确保182项度夏工程如期完工。
