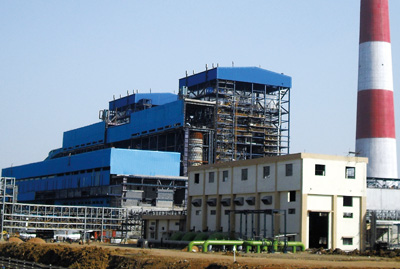

5月28日,虽然5月的印度是最炎热、最难熬的时节,但在印度马哈拉斯特拉邦的昌德拉普2×300兆瓦电站项目中心,湖南省火电建设公司(简称“湖南火电”)的员工们却欢欣雀跃,该工程在当天圆满竣工,员工们3年多来付出的艰辛和汗水终于结出了盛夏的果实。
敬业精神赢赞誉
印度昌德拉普2×300兆瓦电站项目属坑口电站,项目总投资约23 亿元,由印度DIL公司投资建设,湖南火电担负着现场安装指导及调试,工程于2011年4月18日开工建设。
项目负责人吴海波要求员工提高责任意识,为客户建设零缺陷工程,为企业、为国家赢得荣誉。他说:“印度项目行业规范、施工能力、安全意识和环保意识都比国内落后,但我们不能敷衍了事,要有耐心,有恒心,高质量完成工作,树立‘能建湘军’的品牌。”
2012年4月,2号汽机岛灌浆前验收的当天,气温达到45度以上。作为重大验收项目,吴海波带领工程师来到汽机岛上,对所有预埋件、预留孔洞等全面检查。他们在滚烫的钢筋构架上钻狭缝、穿孔洞、爬架管,来来回回检查好几遍,让在现场巡视的业主高层领导们交口称赞。
2012年7月1号锅炉水压试验。虽然在试验前一个多月,湖南火电已经多次对试验前未完的施工项目进行交底和现场指导。但在水压试验节点前的一个星期,印方仍有大量施工任务没有完成,现场进度十分缓慢。看到印方求援的目光,湖南火电的工程师们,根据剩余焊口数量帮助印方施工单位重新编制施工计划,并调整了自己的作息时间,坚持早上提早一个小时到现场,晚上跟班至少到十二点,特殊情况随叫随到,最终帮助印方按时完成了水压试验。
技术精湛铸辉煌
“没有金钢钻,怎敢揽瓷器活?”湖南火电以过硬的技术水平和丰富的施工经验,再次令印度同行折服,在昌德拉普树立起了“能建湘军”的品牌,赢得了业主的信赖。
在1号锅炉点火酸洗启动1号A送风机时,风机轴承振动随着负荷的增加逐渐增大,最后导致风机跳停,锅炉酸洗被迫停止。这台风机在酸洗前才由厂家代表完成动平衡试验,试运时好好的,怎么在关键时候掉链子呢?印方业主急得团团转。
吴海波二话不说带着辅机工程师对照图纸、安装说明书和安装记录逐一查找原因。经过一昼夜的排查终于找到原因,原来风机是在完成动平衡后复装扩散筒时,扩散筒的四个支腿垫片没有垫实、垫均匀,导致风机机体承受了扩散筒的重量而使轴承振动增大。凌晨,1号A送风机运转起来了,轴承振动不到2毫米/秒,保证了酸洗工作的顺利进行。业主负责人激动的说:“你们的工作很棒,非常感谢。”
在印度业主另外一个新投资的项目里,尽管湖南火电参与建设,但业主仍然以湖南火电的安装标准、工艺质量要求作为施工依据,施工中遇到问题时经常打电话向湖南火电咨询。
2014年3月2日,昌德拉普电站1号机组顺利实现14天连续运行,4月25日机组顺利通过性能试验,运行参数稳定,指标优良,机组轴承振动参数达到优良指标。
2014年3月4日,2号机组3000转定速成功,4月30日2号机组并网发电成功,5月28日2号机组满负荷运行成功。至此,湖南火电员工们不辱使命,取得了昌德拉普工程的最后胜利。
