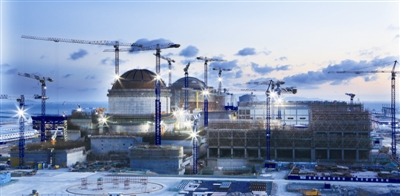

建设中的“华龙一号”福清核电5、6号机组。 过东海/摄

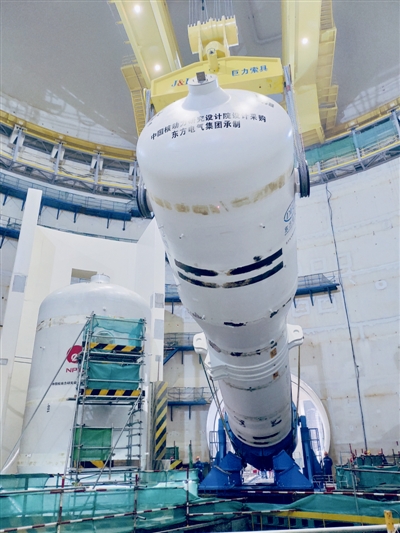

吊装中的福清核电6号机组三环蒸汽发生器。 马建伟/摄
2月19日15点56分,“华龙一号”示范工程福清核电6号机组三环蒸汽发生器吊装就位。至此,该机组三台蒸汽发生器全部就位,为后续主管道冷热段、过渡段焊接工作全面开展创造了有利条件。
6号机组三台蒸汽发生器就位间隔历时57天,对比5号机组整体吊装就位时间缩短4天。
