中国能源报 2018年11月26日 星期一

天蓝了 家暖了 人美了

《 中国能源报 》( 2018年11月26日   第 27 版)

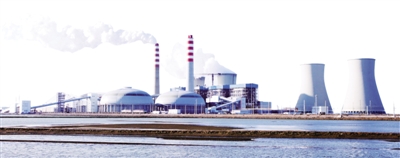

  达尔凯阳光2×50兆瓦热电工程
  黑龙江院/供图

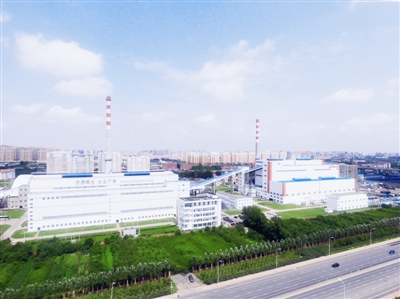

  嘉节燃气热电联产项目
  山西院/供图

  河北大唐蔚县发电厂效果图
  北京电建/供图

  由中国能建规划设计集团华北院设计的天津北疆发电厂采用“发电—供热—海水淡化—浓海水制盐—土地节约整理—废物资源化再利用”的循环经济模式。其中,对外提供居民采暖能力1200万平方米,为真空制盐提供蒸汽600吨/小时。
  华北院/供图

  编者按

  随着冬季的到来,气温逐渐降低,我国北方大部分地区进入供暖季。作为中央企业,中国能建及所属企业一直以来充分发挥保障和服务民生的主力军作用,以电力规划设计、施工、运维的全产业链优势,全面参与到多元化的供热工程建设中,为提供高效、节约、清洁、环保的供暖服务贡献智慧与力量。



  攻克难关  “东热西送”暖万家

  ■特约通讯员  徐毓婷

  “往年冬天都是雾蒙蒙的,今年的空气质量好多了。”银川市凤凰街的居民兴奋地说。

  11月1日,宁夏银川市正式进入供暖季。“银川蓝”的背后,离不开西北地区最大集中供热项目——华电银川“东热西送”集中供热项目的支撑,这也是中国能建华东建投安徽电建一公司(以下简称“安徽电建一公司”)参建者历时300个日夜,为宁夏回族自治区成立60周年献上的一份厚礼。

  银川集中供热项目是我国首个采用长距离、跨黄河、大温差热泵技术,一期建设包括灵武电厂至银川市城区的长输管线、“两横三纵”城市主管网、28条支线及次级管网、30个中心换热站及百余个供热末级站的建设和改造,覆盖3770万平方米区域,将为100多万市民提供清洁暖源。施工距离、作业难度、工期节点、参数选择等均开创了国内供热项目的先河。安徽电建一公司挑起了A标段总长13.73公里的城区主管网和12个换热站的建设重任,分别占工程总量的60%和40%。

  2018年1月15日,正值银川最冷时节,城区管网建设正式拉开序幕。安徽电建一公司负责的4条城区主管道从灵武电厂进入市区后呈环状敷设,几乎贯穿整个市区的东南西北。道路拥挤、交通繁忙,挖路布线并非易事,加之地下管线复杂,环保施工要求严格,需协调的政府部门等二十余个,“四道关口”卡在建设者面前,必须一一攻克。

  在开凿挖路中,项目经理郭胜平带领团队以“惠民而不扰民”原则,与交通部门协调策划,采取“流量大路段半幅施工、流量小路口全封闭施工、全过程绿色施工”模式,并创新设计了小型吊具,解决了吊车占道问题。

  “最让人费心的还是密密麻麻的地下管线,有些年代久远到没有人知道它们的作用。”工程部部长辛畅说。路面开挖后,管线交错难辨,非金属管线又无法勘探,项目部人员只能跳入基坑,一根根辨别,确认无误后再启用挖掘机。为不损坏地下管线和减少环境污染,项目部还采取了沉井逆作法方案施工,收效良好。

  在市区开挖深基坑存在安全风险,一般管道平均开挖3至6米深,而该项目有多处需深挖至地下12.4米,堪比高层建筑施工要求。为此,项目部对坡度较大的基坑采用土钉墙边坡喷浆支护与钻井钢管打排桩融合作业,近乎垂直的深基坑采用钢管桩内衬竹胶板支护。

  最后一关是大口径管道安装任务重。银川主管网的管道直径均超过1米,吊装焊接难度大。项目部针对管道施工特点,组织召开降水、沉井、顶管等施工方案专题会。着力加强沟槽基坑开挖支模架搭、拆作业管理和涵管、管道吊装全过程管控,均超前完成了地测量、人工探挖、管道组合等工作。

  高质量施工、高效率推进,项目部获得了当地政府和业主的肯定,先后受到7次表扬,获得“先进单位”“优秀组织单位”等称号。



  东北供暖  我们功不可没

  日前,中国能建规划设计集团黑龙江院(以下简称“黑龙江院”)设计的达尔凯阳光(哈尔滨)热电有限公司扩建2号热水炉项目全部设备安装完毕,进入调试阶段。

  该项目采用国内最大容量的168兆瓦热水锅炉,投运后提供供热面积达300万平方米。

  在设计中,由于受场地限制,黑龙江设计团队对运煤方式做了优化创新。在煤场不建设卸煤设置,两个煤场之间用一条圆管带式输送机由上期煤场向本期煤场进行倒运。这一上煤方式,在黑龙江发电设计中尚属首次。

  作为电力系统全国首批获得城市热力工程设计甲级资质的单位,黑龙江院在热电联产工程、城市热力管网工程设计方面积累了丰富经验,取得了丰硕成果:大管径钢套钢直埋蒸汽管道技术获得国家专利,在黑龙江省率先应用无补偿直埋热水管网技术……值得一提的是,应用管道无补偿直埋技术,在减少系统危险点数量的同时,还能比常规方案节约15%的工程资金,施工周期缩短30%左右。

  早在2004年,黑龙江院就设计建成了全国首个大型热电联产工程——哈尔滨热电有限责任公司2×30万千瓦供热机组扩建工程。扩建工程设计难度大,需利用原有厂区条件进行布置。黑龙江院抽调骨干力量组建攻关队伍,开展优化设计。在机组布置上,技术小组多次跟制造厂协商,改变了常规的顺向布置方案,在全国范围内首次将两台机组采用“头对头”方式布置。这种布置方案不仅节约占地,还成功地解决了供热抽气管道与发电机出线交叉碰撞的问题。

  该工程采用了国内第一台亚临界、中间再热、30万千瓦供热机组,三大主机全部采用国产设备。扩建后电厂烟尘排放量较老厂削减59%、二氧化硫排放量削减24%,替代小锅炉187台,拆除小烟囟139座,有效地控制了供热区域内大气污染物排放总量,并节约投资1.2亿元。

  自2000年以来,黑龙江院累计设计一级网管线总长度达到104公里、二级网管线总长度达到358公里。



  升级改造  连续奋战保供期

  ■特约通讯员  赵博

  时值初冬,寒意渐浓,在大连,却涌动着一股暖流。由中国能建北方建投东电二公司(以下简称“东电二公司”)承建的大连北海热电厂,经历改造之后正高效运转。

  “北海热电厂是一个拥有三十年历史的老厂,设备老化严重,地下管线复杂,改造工程随时都有无法预知的状况发生,而且需要在供暖开始前完成4台锅炉的改造,40天的工期十分紧张。”东电二公司检修公司负责人李立新说。“为此,我们在现场实行24小时值班制,马不停蹄推进工程。”

  虽然首次承担如此高强度的施工任务,但对于东电二公司来说,老机组的改造和检修已是轻车熟路。项目前期,该公司成立了攻关小组,经过周密计算和科学论证,决定采用脱硝超净排放综合改造施工方案。

  9月17日,东电二公司200多名建设者正式进驻施工现场,就吃住在了现场,不分昼夜,连续奋战。

  在新建4台锅炉脱硝装置时,地下各种管线无从考证,施工团队大量查阅资料,与北海电厂技术人员在现场查看情况,最终成功避开了电缆沟和各种管线,且施工质量达到验收标准。为了节约时间,现场吊车24小时不停施工,不仅有效提高了施工质量,更提升了施工效率和精细化水平。“在整个施工过程中,我们每天都会针对实际情况召开现场会,及时调整施工方案,解决问题。”李立新说。

  11月6日,大连北海热电厂1、2号锅炉顺利点火,改造工程高质量完成,得到业主好评,保障了大连市区百姓的供暖。



  全面优化  高效供热树标杆

  ■特约通讯员  王靖轩

  随着供暖季的到来,由中国能建规划设计集团山西院(以下简称“山西院”)设计的世界首台大型燃气-蒸汽联合循环直接空冷机组项目——山西国际电力太原嘉节燃气热电联产项目(以下简称“嘉节电厂”)已是第四年为太原市南部地区约1200万平方米集中供热,为居民及时送去温暖。

  在嘉节电厂的设计中,山西院充分考虑供热发电和节能减排的双重需求,开创性地以当地丰富的煤层气为燃料,选用出力大、效率高、节水效果明显的燃气-蒸汽联合循环热电联产机组——F型大型燃机,将嘉节电厂打造为清洁发电的标杆项目。

  在设计余热锅炉时,山西院充分利用排烟余热加热热网循环水,最大限度挖掘余热利用潜力。为了充分节约水资源,山西院创造性地首次将燃气-蒸汽联合循环机组与空冷技术相结合,减少了常规湿冷系统风吹、蒸发、排污等水量损失,整体耗水指标为0.04立方米/秒·1000兆瓦,比同类型湿冷机组节约生产用水70%以上,达到行业先进水平。

  嘉节电厂东临嘉节村90米,北距嘉节小学106米,噪声控制成为项目设计的重中之重。为此,山西院专门成立了“城市燃气热电联产项目全厂噪声控制研究”课题组,分别从直接空冷系统噪声治理、工艺系统及设备噪声控制、建筑物防噪三方面进行技术攻关,最终提出包括针对建筑物、主变压器、厂变、空冷凝器等十五大类噪声控制点在内的降噪措施,使电厂满足厂界和环境敏感点噪声的要求,成为世界首台直接空冷系统采用降噪技术的大型发电厂。这项研究成果获得了国家知识产权局授予的两项实用新型专利权,并荣获全国优秀工程咨询成果一等奖。

  当驾车驶入龙城太原景观大道——滨河东路东侧时,人们很难辨认出嘉节电厂。与传统电厂不同,山西院对烟囱及空冷平台进行了遮挡和“民用化”设计处理,同时结合两台余热锅炉的体型特征,将两栋余热锅炉房设计为“双子”建筑。外墙摒弃传统电厂普遍采用的压型钢板波纹板及涂料外墙,选用民用建筑材料,色彩上采用太原公共建筑惯用的灰色系,巧妙地融入太原市建筑群。

  嘉节电厂的投运,成功替代了供热区域内38个锅炉房62台燃煤锅炉及城中村3855台土小锅炉,全年可节约标准煤17.6万吨,减少烟尘排放921.3吨、二氧化硫排放1594吨,是一座名副其实的高供热效能、节能环保、精致美观的电厂。



  1号机组  温暖22万户

  ■特约通讯员 薛亮

  “屋里现在已经暖和起来了,前两天回家冻得瑟瑟发抖的样子一去不复返了。”家住张家口市蔚县附近的任女士在朋友圈晒着自己的心情。

  河北大唐蔚县发电厂1号机组的正式供热为蔚县人民带去温暖的同时,也见证了中国能源建设集团北京电力建设有限公司(以下简称“北京电建”)对蔚县发电厂建设的贡献。

  北京电建承建的河北大唐国际蔚县发电厂2台66万千瓦机组新建工程位于蔚县县城东部偏南,是河北省“十二五”电源建设规划中的重点建设项目之一,其中,1号机组供热总面积约360万平方米,供暖用户共计22万户。

  确保1号机组按时供热,及时为蔚县人民在冬季送去温暖,是北京电建的责任。建设期间,面对灰库的设备缺陷问题,北京电建没有坐等,而是与业主、监理及时沟通,在厂家赶到现场后积极配合完成了设备的修复。

  为尽早完成公用基础设施建设,北京电建提出了“讲大局 抢工期 保节点”的口号,项目全体职工投入其中,栉风沐雨,抛家舍业,高速运转的项目管理机构集众智、汇众力,争分夺秒,想方设法,攻克了施工过程中一个又一个难题。最终项目部将原本45天左右的工期压缩至一个月,为准时供热打下了坚实的基础。

天蓝了 家暖了 人美了
