中国能源报 2016年11月07日 星期一

北京“十三五”实现平原“无煤化”

本报记者 苏南 《 中国能源报 》( 2016年11月07日   第 22 版)

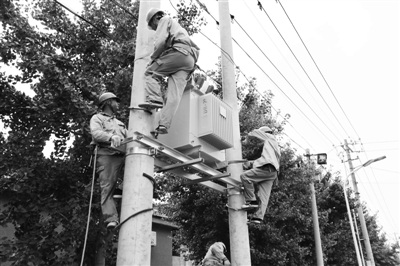

  图为北京电力“煤改电”施工人员在大兴区安定镇东卢各庄村对新装变压器进行检查。
  张章/摄

  北京市电力公司近日透露,自2003年启动“煤改电”工程建设至今,北京“煤改电”用户总数已达38.45万户。目前,北京市“十三五”首批煤改电工程已全部开工,“十三五”期间将完成67.4万户“煤改电”工程,涉及朝阳、海淀、丰台及10个远郊区,实现北京市平原地区“无煤化”。

  “煤改电”按计划完工

  2016年,北京将新增18.9万户“煤改电”,“今年采暖季前,涉及全市463个村和22个街道建设任务,几乎相当于过去13年工作量总和的一半。”北京电力营销部农电处处长王诜表示。

  虽然任务重,但今年各区县“煤改电”工程建设均在采暖季前完工。以大兴的“煤改电”为例,大兴地区现有约7.9万户居民需实施“煤改电”改造,计划2017年前全部改造完成。

  “已完工145个村,占总体进度的95.39%,整体工程10月底全部按计划完工。”大兴供电公司副经理刘鹏告诉《中国能源报》记者,“从自然村划定、审批、核准以及企业的招投标工作,到‘煤改电’工程的实施,在这样密集的工期里,任何一个环节都不能松懈,并且还要与各委办局、各乡镇、街道办协调各项具体施工事宜,压力巨大,但压力再大我们也要坚持,百姓的眼睛看着你呢。”

  本报记者了解到,今年大兴辖区的“煤改电”改造计划共涉及152个村43607户,涉及资金12.63亿元。据了解,如此规模的改造项目周期一般应在两年左右,但为了尽早实现“无煤化”目标,此次北京市的“煤改电”工程必须在一年内完成,同时为了确保居民采暖需求,整个工程周期最终定为9个月,工程实施的各个环节都十分紧迫。

  “明年‘煤改电’工程共计将改造25786户,涉及黄村、西红门等8镇1街道,工程动态总投资5.76亿元。目前已完成工程的可研编制、立项核准,正在进行施工设计监理的招标工作。”大兴供电公司副经理张瑜向《中国能源报》记者介绍。

  大兴区如火如荼的“煤改电”项目只是北京“煤改电”的冰山一角。“十三五”期间,北京全市将完成67.4万户的“煤改电”改造。作为关键之年,2017年北京电力将完成北京地区13个区、657个村、31.5万户的“煤改电”改造任务,为历年之最。其中,9个区的“煤改电”工程将全部在年内竣工。到2020年,“煤改电”工程实施后,预计平原地区基本实现“无煤化”。

  配套设施保用电需求

  实施“煤改电”改造后,北京农村地区的居民户均用电容量由原来的1.5千瓦提升至9千瓦,是原先的6倍。为“煤改电”用户提供有力可靠的电源支持,同时北京电力加强了配套外受电通道建设。

  北京地区配套“煤改电”220千伏、110千伏输变电工程共计42项,其中包含4项在建工程。38项“煤改电”配套规划工程中,有10项220千伏项目、28项110千伏项目。

  已经投产的北京东-顺义500千伏工程的全面完工,标志着首条入京特高压下送通道的贯通。它将为北京多输送100万千瓦的清洁电力,为“煤改电”用户持续增长的用电需求提供有力保障。

  记者还了解到,今年北京电力还为东城区、西城区“煤改电”工程配套建设4座220千伏变电站、8座110千伏变电站,累计安装开闭器、箱变及柱上变4440台,敷设高、低压电缆及架空线4371千米。

  为满足“煤改电”新增负荷供电需求,2017年将新增蔚县电厂-门头沟、房山-南蔡3个500千伏外受电通道工程;2018年,新增北京东-通州、张北-北京柔性直流示范工程和张南-昌平第三回线路3项500千伏外受电通道工程。
