向着蓝天进发(新闻特写)

——西北电建“全球第一塔”项目施工侧记

特约通讯员 刘翠 张晶晶 《 中国能源报 》( 2016年07月25日   第 27 版)

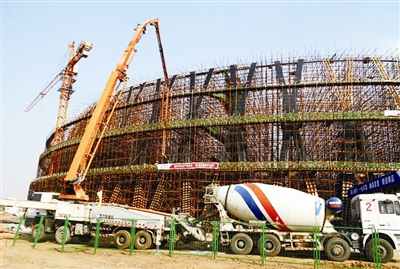

  山西潞光项目间冷塔X柱第一段混凝土开始浇筑
  曹锦辉/摄

  7月21日,山西潞安长子高河2×660兆瓦低热值煤发电厂间冷塔施工现场工地上,泵车轰鸣,砼浇筑工和振捣手正在紧密配合,进行着环梁混凝土浇筑。

  这座由中国能建西北院设计、西北电建施工的全球最大间接冷却塔(高220米,零米直径183.3米)——山西潞安长子高河2台660兆瓦低热值煤发电厂间冷塔已具规模,它的建成将进一步巩固西北电建在全国烟塔建设领域的领先地位。

  精细管理显实力

  为了将“全球第一塔”——山西潞光项目间冷塔建成标杆工程,西北电建坚持“以进度管控体现能力,以文明施工提升形象,以优良工艺铸就精品,以精细管理创造效益”的项目管理高起点,力求工程建设呈现出高标准运行的良好态势。

  西北电建自2015年10月24日接到中标通知后,仅用了不到48个小时就迅速投入到项目施工中。在项目管理过程中,西北电建始终坚持精细化管理,重策划、重过程、重管理、重提升的全新项目管理理念成为全员共识,“没有最好,只有更好”已然成为各项工作的目标要求。

  为了确保间冷塔X支柱达到“全球第一塔”精品工程质量要求,西北电建狠抓现场过程管理;指导拼缝控制要素和工艺方法;明确圆弧倒角的工艺效果,并在施工现场挂牌明示模板安装的工艺质量控制措施,明确考核办法,督促现场管理人员做到精细化管理,严把工程质量关。施工过程中,充分发挥QC质量小组作用,加强现场施工质量巡视跟踪和旁站监管,对关键质量控制点和工序进行重点预控,滚动式地深入现场进行质量检查,以确保混凝土观感质量。

  科技创新巧施工

  山西潞光项目在施工过程中,西北电建不断优化施工方案和技术创新,将技术创新巧妙地用在每道工序之中。

  在QC间冷塔X柱根部裂纹的控制上,西北电建采取了加密柱箍、混凝土表面控制、推迟拆模时间等措施确保混凝土外观色泽光滑圆润。在该工程施工过程中,诸如此类的技术创新和优化设计并非个案,《X柱根部裂纹的控制》《X支柱水平施工缝处理》《对拉螺杆孔封堵》(烟囱)《间冷塔筒壁肋条控制》等4项QC成果的出炉,进一步为该公司烟塔施工提供了宝贵的参考和优化方向。

  在冷却塔筒壁混凝土浇筑时,采用电动“小火车”浇筑施工方式。主要以电瓶为动力,牵引5至8节小车厢形成“小火车”,在高空冷却塔通道上运输混凝土。“小火车”混凝土浇筑方式基本实现了半自动化,只需要人力驾驶和扳动手杆,大大减轻了工人的劳动强度,提高了效率,安全可靠。该项技术获2015年度中国电力建设科学技术成果三等奖。

  目前,该工程间冷塔筒壁开始第3节环梁浇筑施工(已至35米)共浇筑混凝土900多立方米,烟囱施工至第16节,不断向着蓝天进发,续写着冷却塔施工的新传奇。
