枣庄农网升级实施集团化施工(聚焦新一轮农网改造升级)

本报特约撰稿 鞠同心 《 中国能源报 》( 2016年07月11日   第 23 版)

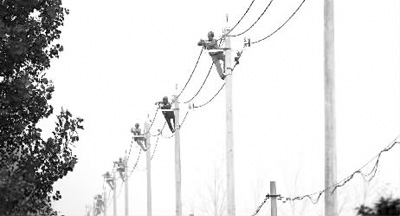

  图为枣庄供电公司员工在加快推进农网改造升级施工。
  徐同超/摄

  一天拿下一个村:新装200千伏安变压器1台,架低压线路2050米,敷设低压电缆50米,更换电杆36基、下户线78条,让国家惠民政策快速“飞入寻常百姓家”。这是发生在山东省枣庄市税郭镇大岭村的故事,也是枣庄新一轮农网改造升级集团化施工创出的纪录。

  “集团化施工,就是改变传统的以县区为单位的施工小而全的模式,集中全公司的资源会战攻坚,实现特事特办、好事快办。”枣庄供电公司总经理张爱祥介绍,集团化网改做到了“大村五天、小村三天、最快一天”,一改此前每村历时半月至一月的工期,实现农网改造速度全省领先。对此,山东省电力公司专门在枣庄组织农网改造升级现场观摩会,推广其做法。

  集结会战  统筹工作有条不紊

  “报告,人员全部集结完毕,请下令开工。”5月31日6点20分,随着一声令下,5个项目部200多人开进大街小巷,9台挖掘机一起吼叫,9架吊车齐齐伸展,大岭村农网改造会战打响了。

  大岭村267户965人,是枣庄市市中区税郭镇的冬小麦产区,原来仅有一台400千伏安变压器供电,早已不能满足村上用电的需求。按照计划,此次对该村新装200千伏安台架变压器1台,架设0.4千伏低压线路2050米,敷设低压电缆50米,更换12米水泥杆36基,更换下户线78条。由于网改工期与村上收麦“撞车”,为了不耽误村上麦收大忙,枣庄供电公司专门组织了集团化施工。

  施工前,枣庄供电公司提前进行现场勘查,制订详细的施工方案和工作措施,成立了集团化施工领导小组、工作小组、安全督查组、施工作业组、旧料回收组、后勤保障组、地方关系协调组,工程细化到每基电杆、每条下户线。施工中, 5个施工队你追我赶,9台挖掘机和9吊车同时挖坑、拔杆、立杆,施工人员随后组装金具、进行导线展放,管理人员和安监人员现场指挥监督……整个工程有条不紊地进行。

  当日下午5时40分,经过施工人员10个多小时的会战,所有工程全部完成,比原计划提前了1小时20分钟送电。这让一直心存疑虑的村民们喜出望外,当场燃放起鞭炮表示感谢。

  截至7月3日,枣庄共获得中央批复投资10.03亿元,在山东省直供区域中低压配电网投资额度位居第一。根据批复,枣庄共实施1724个单体工程,目前已竣工单体工程992项,农村机井通电和中心村农网升级工程可研方案已编制完成,进入物料准备阶段。

  成品加工  模块化设计

  俗话说,三分现场,七分准备。说起枣庄供电“一天拿下一个村”的硬功夫,还离不开他们提前开展的准备工作和用心付出。

  物料提前加工,这是枣庄供电网改的第一备战现场。该公司专门设立了滕州和台儿庄两个装配车间,就近提前加工物料:设备线夹逐一提前打孔,每个节省1分钟;合成绝缘子提前组件,每支节省10分钟;10千伏电缆头提前在线滚子上做好,每个头节省30分钟;线杆防护墩不在现场水泥浇铸,而是提前做好外壳,现场直接安装灌沙,每个墩子由1周时间缩短至1小时……目前,该公司半成品加工并集中供应物料已达23类,大幅缩短了工程现场施工时间。

  模块化设计,这是枣庄供电网改的第二备战现场。在国家电网典型设计的基础上,该公司针对枣庄地域的实际,结合现行协议库存物料编制4类《配农网工程标准化设计图册》,甄选出1种柱上变台、3种配电站房、4种电缆敷设、9种杆头、11种杆型模块方案,分别编号形成图纸库,指导工程设计,快速生成设计图纸、物料清册,确保设备选型“一步到位”,也确保了同类村庄、同类台区“一个模子”建设。

  这两个现场,群众百姓看不到,可一样紧张繁忙,且源源为第一现场提供了强大的支撑和保障。

  此外,枣庄供电公司还创新推出“三抓、四化、五定”管理实践,坚持抓政策支持、抓超前规划、抓精准投资,实施安全管控规范化、工程设计标准化、物料供应高效化、项目施工精益化,做到定方案、定队伍、定任务、定工期、定结算,确保了新一轮农网改造升级工程高效率推进、高标准建设、高质量实施。
