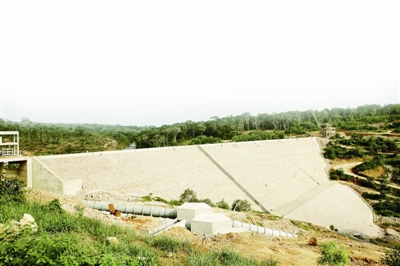

5月3日,刚果(布)利韦索水电站通过蓄水安全鉴定,正式下闸蓄水发电,质量合格率100%,重大及以上质量、安全事故“双零”,将于5月底发电。这是葛洲坝集团为刚果(布)政府及人民交出的一份圆满答卷,建设者们1400多个日夜的辛劳与坚守,在这一刻都化为激动与喜悦。
利韦索水电站是葛洲坝集团在刚果(布)中标的首个项目,中标金额为8.8亿元,为EPC施工总承包项目,总装机容量19.2兆瓦,安装3台6.64兆瓦混流式机组,总工期4年,由葛洲坝一公司承担施工建设任务。
刚果(布)萨萨苏总统在参加下闸蓄水仪式后表示:“该电站是刚果(布)国家的一项重点工程、民生工程,将解决桑加地区人民用电难问题,(我们)对工程建设非常满意。”
战略布局 踏上荆棘之路
2012年,葛洲坝一公司将非洲市场确定为发展的重要方向。经过大量的市场调研,认为刚果(布)基础设施匮乏,但资源丰富,开发潜力巨大;同时,该国政局稳定,对外开放力度大,外围环境好,有利于项目实施。
通过对刚果(布)市场和自身特点的深入研究和分析,葛洲坝一公司决定把水电、水务项目作为首要开发领域和重点目标,并迅速成立刚果(布)办事处,进行深层次的调查研究、分析需求、疏通渠道、建立合作,并以EPC模式一举中标利韦索水电站。
短短1个月时间,葛洲坝一公司便组建起EPC施工总承包项目部。由于项目地处原始森林深处,当地无法提供项目相关地质、水文方面的勘测资料。为把基础工作做实,葛洲坝一公司前期踏勘队伍开展了艰苦的地质勘探和测量工作。
当时电站的位置还处于一片原始森林里,无路无桥,没有手机信号,没有生活营地,施工区内还发现蝰蛇、豹子等。面对危险,勘测人员自备砍刀、干粮、药品,毅然挺进人迹罕至的密林中。热带气候多变,倾盆大雨不约而至;灌木丛中瘴气弥漫、蚊虫肆虐,尽管被毒虫叮咬,被烈日灼伤,他们坚定地行进在荒无人烟的森林峡谷中。
精细优化 铸就精品工程
“打造精品工程”是利韦索水电站建设者的行动指南和工作航标。项目部将优化设计、严格把关、科学管理、精心施工放在首要位置,确保了工程质量符合设计要求。
2014年2月,在坝基趾板施工过程中,项目部发现河床分布约20米宽深层黏土带。经地勘查明,确定为坝基地质缺陷,施工风险非常大;而地质缺陷属于合同外项目,EPC总承包模式下变更难度很大。
综合考虑各种因素,项目部决定加紧对河床黏土带补充地质勘探,会同设计院及咨询公司与业主、监理沟通,召开专题会议商讨处理方案。经过精密计算各项数据,进行可行性、合理性、可靠性分析,最终确定了“灌注桩+防渗墙+砼承台”的处理方案。
经过3个月的不懈努力,最终于12月3日顺利完成砼承台混凝土浇筑,以最少的成本完成了地质缺陷的处理,保证了后续大坝填筑的顺利进行。
工程建设期间,项目部坚持以制度为刚性约束,并严格贯彻落实,确保项目管理水平不断提升。4年来,制定印发各类规章制度近200项,覆盖EPC总承包管理各环节。
中刚两国文化不同,项目部十分重视文化的相互融合,最大限度尊重刚方员工的习俗,关心他们的生活,注重与他们的思想交流,有力促进了项目管理和施工生产的顺利进行。
利韦索水电站的成功建设是葛洲坝一公司耕耘国际市场的一个缩影。未来,该公司将继续坚持国际业务优先发展战略,全力以赴拓展国际市场,着力打造国际业务“名片”。
