近日,在酒泉—湖南±800千伏特高压直流输电工程湘潭换流站内,百余台大型机器来回穿梭,数千名施工人员紧张忙碌,机械轰鸣声与人员指挥声相互交织,呈现一片热火朝天的施工景象。至此,酒泉—湖南±800千伏特高压直流输电工程湖南段进入全面施工阶段,湖南全省各地的施工现场迎来特高压建设的新高峰。
湘潭换流站工程进展顺利

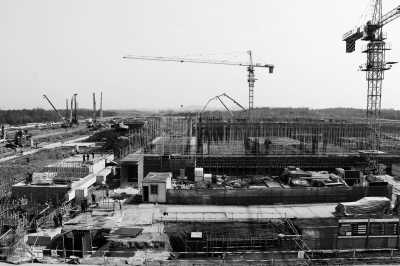

据了解,由湖南省送变电工程公司负责施工的湘潭换流站,是酒泉—湖南±800千伏特高压直流输电工程的受端站。湘潭换流站工程项目执行经理甘博文介绍:“整个换流站占地面积相当于3座常规500千伏变电站的大小,站内巡视一圈需要近1个小时。”
为积极应对雨季施工,该换流站项目部严格进行着施工“三部曲”:作业开始前,及时修筑排水沟等排水建筑物,提前做好预防工作;作业进行时,加强现场排水力度,采取“人员轮班上,机械不停歇”的方式,24小时向外排水,避免场地积水;作业完成后,在土地湿润处掺入碎石、石灰等辅助材料,降低含水量,同时加强边坡维护,用塑料薄膜对重点施工处进行覆盖。
“根据安全生产规定,雨天我们尽量安排室内作业。现在碰上雨水天气,施工人员可以在前期搭建好的工作棚内进行作业。”甘博文指着不远处整齐的临时工棚说。面对连日来的晴好天气,湘潭换流站的各项工程进展顺利,土工格栅施工全面完成。下一阶段,该换流站配套送出的7条500千伏交流输电线路将全面施工,同时该项目将全面进入土建施工阶段,预计2017年建成投运。
基塔组立“进行时”
位于常德临澧的酒泉—湖南±800千伏特高压直流输电工程湘1标段,同样由湖南省送变电工程公司负责。据了解,直流输电线路湘1标段起于常德市石门县,止于益阳市桃江县,线路路径长度184.323千米,共计379基塔。截至目前,该公司已完成全部铁塔基础浇制和3基铁塔组立。“一基铁塔的完成周期大约10天,但湘北复杂的地质情况给施工出了不少难题。”酒湖特高压线路湘1标段项目部技术负责人胡臻表示。
“灌溉桩基础、循环钻施工、泥浆比例重调、岩石锚杆基础,甚至专门为了特高压建设而首次使用的激光准直仪逐一亮相,大显神通,成功解决了因雨水地质等原因带来的各种困难。同时,对于塔基基础,我们根据地势情况采取方基或圆基,有效减少了对植被的破坏,对环保也起到了一定的作用。”回想起当时解决施工中困难的心情,胡臻满脸自豪。下一阶段,湖南省送变电工程公司负责的余下基塔将全面进入组立阶段。
多种运输方式协同
特高压电网基塔的组立,由一块块专业材料拼装而成;基塔的组立,也分布于不同地形。在酒湖特高压线路湘1标段,不同地形的塔材运输便经历了车、马、人三种不同的运输方式。
在宽阔的公路上,基塔塔材由一辆辆经过特殊改装的拖拉机进行拖运,一辆辆拖拉机排成长队,井然有序地进行着塔材输送,宛如一场特高压的“阅兵式”;在一些乡间小路,由于路不宽敞,车辆无法进入,只能靠一匹匹马进行运送;在石门县夹山镇新花村6317号铁塔组立现场,由于铁塔建在半山腰上,山上的路连马匹都不能前进,只能靠施工人员手动搬运塔材,他们亲切地称自己为“电骡子”。“为了特高压建设,湖南送变电人没有克服不了的困难,也没有我们啃不下来的硬骨头!”一位施工人员笑着说。
据介绍,酒泉—湖南特高压工程建成后,其年输送电量相当于6个长沙电厂的年发电量,可满足湖南年用电需求的1/4,同时对消纳甘肃地区的新能源及推进中部地区节能减排将发挥关键作用。
