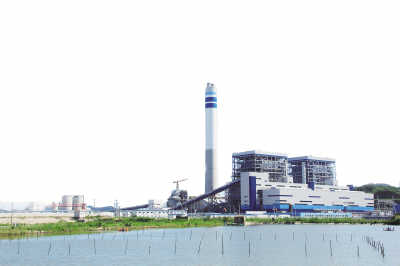

9月17日,在祖国版图东南角的六横岛上,国内首座百万千瓦级离岸式海岛火电厂——浙能六横电厂在人们的欢呼声中建成投产。
六横电厂一期工程建设2台1000兆瓦超超临界燃煤机组,同步建设高效烟气脱硫、脱硝及除尘装置,是“海上煤矿”与“坑口电厂”联动的煤电一体化项目。该电厂由浙江省电力设计院设计(简称“浙江院”),浙江省火电建设公司(简称“浙江火电”)承担了该工程除脱硫工程外的全部安装工程及输煤、循环水箱涵、暖通消防等建筑工程。
不惧挑战 浙江火电战海岛
浙能六横电厂一期工程坐落于舟山第三大岛——六横岛的东南角。岛上一年有二百多天会刮起六级左右的大风,对吊装和高空作业影响很大。且该电厂基本是建在开山后的岩石、填埋河道和海涂上,地下土层结构复杂,淤泥层、沙质土壤及海涂土层极易流动。这些都给浙江火电带来了前所未有的挑战和考验。
遇到挑战,唯有迎难而上。浙江火电在项目实施过程中,重视施工策划和落实,从施工组织、资源调配和工作面交接等方面重点策划,确保各工种人员做到连续施工。1号锅炉6根大板梁从卸船到炉顶吊装就位仅花了2天时间,刷新了该公司大板梁吊装纪录。2台机组最终投产间隔仅2个月,实际总工期仅为23个月零19天,比合同工期提前了一个月。
六横电厂年发电量可达100亿千瓦时,一半以上电量通过500千伏线路并入华东电网供给全省。这不仅给六横岛上曾经饱受停电之苦的居民带来了光明,其辐射效应更是为浙江省的经济社会发展提供了电力保障。
难觅烟尘 绿色电厂促和谐
2013年7月初,正当工程建设进行得如火如荼之际,六横电厂接到了浙江省政府“烟气超低排放”的要求。本着对环境保护负责、对社会和谐发展负责的责任感,浙江火电上下迅速行动,在最短的时间内向业主提交旋转电极静电除尘器、湿式除尘器以及WGGH等超低排放设备供货要求时间表,并完成了超低排放整体施工、调试方案。
超低排放设备主要集中在尾部烟道区域,此区域空间小、位置挤,全厂综合管架围绕四周,这给超低排放设备倒运、吊装、就位带来了诸多施工困难和安全风险。为此,浙江火电大力开展针对施工方案、施工模式、施工流程等的挖潜工作,使超低排放施工平稳推进,忙而不乱,在短短的几个月时间内完成了安装任务,保证了电厂试运阶段环保设备的投入。
六横电厂在基建阶段就在原有环保设计的基础上,“同步设计、同步建设、同步投产”烟气超低排放系统,运用一系列高效节能的环保优化措施,使六横电厂烟气排放达到天然气发电机组的排放控制标准,实现了煤炭的清洁高效利用。这让六横电厂走在了绿色环保电厂的前列,对环境和社会意义深远,让人们对火电厂建设看到了新希望。
海风相伴 优质电厂树标杆
工程建设期间,业主提出了“高标准达标投产,高等级质量评价,高排序获中国电力优质工程奖,争创国家级优质工程(金质)奖”的目标。围绕这一目标,浙江火电项目部严把质量关,确保一期工程2台机组建成长周期可靠运行的国内百万标杆机组。
浙江火电结合工程特点编制了创优规划,实施过程创优。项目质量管理人员深入现场,查工序、查隐患、查野蛮施工、查违章作业,对亮点小精品工程实施中间检查与改进,制定并实施有效的成品保护设施,共完成了85次质量专项检查和通报。质量检查的范围覆盖所有的施工点和关键点控制的要素,所发现的450项各类问题,全部得到整改和封闭,形成了以锅炉受热面安装、汽轮机本体安装、湿法电除尘安装、主厂房汽水小管道敷设为代表的17项小精品及25项施工工艺亮点工程。
焊接质量是保证工程质量的关键一环。浙江火电非常重视焊接质量的施工及控制,在锅炉受热面焊接过程中,确保了受热面14万多只受检焊口的焊接质量。2台超超临界机组从冲管到启动直至移交商业运行未发生一起因焊接问题而引起的检修事件、爆管事件。单位工程合格率100%;受监焊口一次合格率99.4%,且焊缝美观;2台机组试运期间承压部件无一渗漏;2台机组从整套启动到完成168小时试运行一次成功,得到高度评价。这些看似平凡无奇的数字,却是所有奋战在岛上的建设者们在一天天的实践中换来的。
多少个夜深人静只有海风为伴的日子里,多少个合家团圆却只能坚守岗位的节日里,浙江火电的建设者们没有抱怨,没有松懈,以工地为家,急工程所急,终于使六横电厂2台机组破茧成蝶,高标准投产,让这座矗立在海岛上的电厂成为了真正的标杆。
