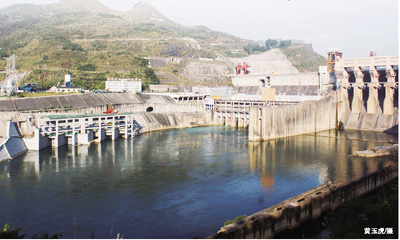

11月24日,岩滩水电站扩建工程首台机组发电,成功并网投入商业运行,提前实现了今年年底首台机组发电的节点目标。
在精心建设老岩滩水电站,并力捧“鲁班奖”之后,广西水电工程局(简称“广西工程局”)故地重游,承建岩滩水电站扩建工程II标、砂石系统运营,并参建机组安装等工程项目建设,力助昔日“金花”再展风采。
再战福地续缘“金花”
上世纪80年代,中国水电建设逐步形成全新的管理体制和开发机制,一批百万千瓦级水电站相继投产。其中,较早开建的红水河岩滩水电站与澜沧江漫湾水电站、清江隔河岩水电站、闽江水口水电站、广州抽水蓄能电站一起被称为国内水电行业的“五朵金花”。拥有121万千瓦装机容量和百米坝高“双百”之称的岩滩水电站,正是开得最早、最艳丽的一朵。
岩滩水电站可以说是广西工程局的福地。该电站及扩建工程由广西电力工业勘察设计研究院(简称“广西院”)设计,在岩滩水电站建设过程中,广西工程局采用了碾压混凝土筑坝、预应力锚束、大型压力钢管制作安装等多项新技术,一举打响了在国内水电建设行业中的知名度。岩滩水电站自1992年投产发电至今,已经累计发电1080亿千瓦时,为广西经济社会发展作出了不可磨灭的贡献。2001年,岩滩水电站荣获“全国用户满意建筑工程”和“鲁班奖”。
2011年1月,岩滩水电站二期扩建工程正式开工建设,新增两台单机容量为30万千瓦机组。扩建投产后,岩滩水电站总装机容量将达到181万千瓦,多年平均发电量达到75.47亿千瓦时。广西工程局再挑重任,继续发扬“自强不息,追求卓越”的企业精神,立志“鏖战红水河,再立新丰碑”。凭借自身的技术、管理等综合实力,广西工程局攻克了工期紧、施工难度大、地质复杂、周围环境差等多个难关,为岩滩水电站扩建工程首台机组提前发电奠定了坚实基础。
攻坚隧洞刷新历史
岩滩水电站扩建工程位于一期厂房右侧80米的山体内,为地下式厂房。广西工程局负责岩滩扩建II标工程,主要包括两条尾水主洞、检修闸门井、尾水出口闸室和尾水渠三大部分。
尾水系统主洞宽16.8米,高21.6米, 出口洞脸为跨度达39米的斜切型,两个尾水主洞全长达727米,是广西工程局有史以来最大的洞室开挖项目。检修闸门井长580米,高为97.3米,宽只有5.3米,形状深且窄,受结构面制约,只能全部采用人工开挖。除结构难度巨大之外,开挖洞室地质十分复杂,三条中心断裂带横切两条尾水主洞,受节理裂隙发育影响,掉块、坍塌严重,使得开挖施工的危险系数增加不少。
为了能保证完成开挖工作,广西工程局岩滩水电站扩建Ⅱ标工程经理部经过多次对开挖方案进行研究、论证,确定了主洞室分层分块、预裂爆破的开挖方案。
在尾水主洞室分三层开挖的过程中,尤其以第一层的开挖难度最大。洞内空气不流通,灰尘、炸药味等多种颗粒物、气体充斥在洞内,洞内顶部还有坠石危险,工作环境非常恶劣。“开挖第一层的时候,洞里面黑漆漆的,能见度非常低,灰尘很多,机械轰鸣声也很大。从洞内出到洞外的一瞬间,蓝天绿树,一切突然变得那么美好。”经理部员工朱宏回忆起尾水隧洞开挖第一层时感慨万分。
坚决完成施工任务,这是广西水电人向业主做出的庄严承诺。“我们是水电人,时代赋予责任,一座座水电站拔地而起,那是我们用毕生的心血和汗水浇筑……水电站是电的母亲,我们工人就是电的父亲,永不放弃。”经理部机电队队长覃德元在日记里写了这样一首名为《我们这辈子永不放弃》的诗,很能代表当时经理部员工们的心声和志愿。
为此,经理部上下凝心聚力,从2012年2月至2013年3月,鏖战14个月,最终提前完成了尾水主洞开挖的任务。预裂爆破技术实现了两条尾水隧洞洞内的半孔率成形良好,爆破残孔率清晰可见,开挖边线控制好,开挖面平整,开挖工程量准确,得到业主的大力赞扬,刷新了广西工程局的隧洞施工历史。
跑赢时间铸就精品
由于各种客观原因,广西工程局承建的岩滩水电站扩建II标工程延迟了5个月开工,但业主要求发电时间不变。从一开始,广西工程局就必须与时间赛跑。
如何在保证安全、优质的前提下,以最快的速度把进度赶抢回来?必须有效利用好每一天。广西工程局岩滩水电站扩建Ⅱ标工程经理部对此有着十分清醒的认识。经理部从管理上、技术上采取措施,优化方案,合理调度,加强协调,大力推进工程施工进度,创造了让业主称赞的岩滩速度。
在浇筑尾水出口闸室时,经理部将7个闸墩全部大胆采用混凝土泵车入仓和大块翻转模板的方法,将小模板改成大模板,打完一仓直接吊上去打另外一仓,节省了大量拆装模板时间,在35天时间内同时完成了7个32米高闸墩的混凝土浇筑,创下了国内混凝土浇筑的最快速度。
两个尾水主洞的施工是工程的重要分部工程。为节省时间、保证质量,经理部决定尾水主洞混凝土衬砌采用钢筋台车和钢模台车组合施工法,每仓9米全断面衬砌仅用了5天时间,比国内平均水平提前了两天。而如果采用传统的满堂排架混凝土衬砌则需要30天才能浇筑完成一仓。经中国水电建设工程质量监督总站专家考核评价,岩滩水电站扩建工程尾水构架混凝土质量完全达到清水混凝土标准。
2013年11月7日,岩滩水电站扩建工程6号尾水隧洞成功充水,具备发电条件,比设计工期提前了17个月,比招标工期提前了12个月,比合同工期提前了6个月,为电站扩建工程提前发电创造了极其有利的条件。
物是人非缘未尽,一朝重聚再迎春。目前,广西工程局正抓紧推进岩滩水电站扩建工程5号机组安装施工,力保实现明年三月投产发电的既定目标。
