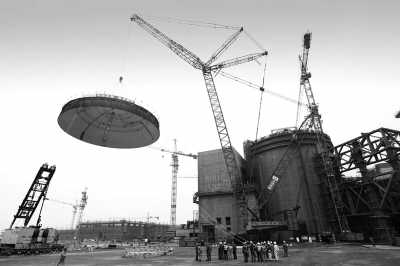

12月26日16 时28分,广西防城港核电站一期工程2号机组穹顶吊装成功,标志着我国西部首座核电站进展顺利,一期工程1、2号机组在2012年全部完成穹顶吊装,工程建设全面进入设备安装调试阶段。
随着2号机组穹顶吊装成功,防城港核电项目16项一级里程碑全部按期完成,截至2012年度,累计完成工程量52%。
